Cómo planificar una parada técnica industrial sin extender el tiempo fuera de operación

Cómo planificar una parada técnica industrial sin extender el tiempo fuera de operación
Un método para transformar una intervención urgente o recurrente en alcance, recursos, pruebas y retorno a servicio verificables.
01

Una parada no se gestiona cuando se apaga el equipo

Una parada técnica es una ventana limitada en la que operaciones, mantenimiento, seguridad, proveedores y contratistas deben ejecutar actividades que normalmente no pueden hacerse con la planta en producción. Su costo no es solo la mano de obra de la intervención. Incluye producto que deja de fabricarse, coordinación de personal, equipos de izaje, permisos, repuestos, limpieza, puesta en marcha y riesgo de que aparezca un hallazgo no previsto.

La diferencia entre una parada controlada y una que se extiende no suele ser la velocidad de las herramientas. Suele ser la calidad de la preparación. Un plan sólido define qué se hará, por qué, con qué evidencia, con qué recursos, bajo qué condiciones de seguridad y cómo se demostrará que el activo puede volver a operar.

02

Convertir el síntoma en un alcance verificable

Una solicitud como “revisar la caldera”, “cambiar una bomba” o “hacer mantenimiento general” es demasiado amplia para programar una parada. El primer paso es convertirla en tareas observables. ¿Qué condición se encontró?, ¿qué parte del equipo está involucrada?, ¿qué falla se busca corregir?, ¿qué parte del proceso queda afectada?, ¿qué criterios de aceptación definirán el cierre?

La información de partida puede incluir historial de fallas, alarmas, fotografías, mediciones, reportes de turno, horas de operación y revisiones anteriores. Si falta información crítica, la respuesta profesional es declarar una inspección inicial o una contingencia técnica, no prometer un alcance cerrado con supuestos ocultos.

Un paquete de trabajo debe diferenciar:

  • Actividades confirmadas por evidencia disponible.
  • Inspecciones que se ejecutarán una vez abierto o aislado el equipo.
  • Repuestos críticos y materiales de consumo requeridos antes de iniciar.
  • Trabajos contingentes que solo se autorizan si se encuentra una condición definida.
  • Exclusiones y responsabilidades de la planta, el proveedor y terceros.
03

La ruta crítica comienza con recursos disponibles

Una parada se atrasa cuando una actividad depende de algo que no está listo: un repuesto, un plano, un permiso, un acceso, una grúa, una herramienta especializada o una decisión de ingeniería. La planificación debe identificar esas dependencias antes de fijar la fecha.

Conviene construir una secuencia simple con hitos: preinspección, liberación de materiales, aislamiento, limpieza, desmontaje, inspección, reparación, montaje, pruebas, retiro de bloqueos y puesta en marcha. Cada hito debe tener un responsable y un criterio para avanzar. Esta estructura permite saber qué actividades pueden ejecutarse en paralelo y cuáles deben esperar el resultado de otra.

En equipos críticos, es útil definir una lista de repuestos de contingencia basada en historial y condición. No significa comprar todo indiscriminadamente; significa anticipar componentes cuya ausencia extendería la parada de forma desproporcionada. La decisión debe equilibrar costo de inventario y costo de indisponibilidad.

Diagrama de secuencia para planificar una parada técnica industrial desde la preparación hasta la puesta en marcha
Diagrama de secuencia para planificar una parada técnica industrial desde la preparación hasta la puesta en marcha
04

Seguridad, aislamiento y acceso no son tareas administrativas

Antes de intervenir, la planta debe confirmar permisos, análisis de riesgo, control de energías, ventilación, accesos, señalización, trabajo en caliente, altura, espacios confinados, izaje y coordinación con operaciones cuando aplique. Cada fuente de energía —eléctrica, mecánica, hidráulica, neumática, térmica, química o acumulada— debe tratarse según el procedimiento aprobado.

La condición de equipo detenido no equivale automáticamente a condición segura. Una válvula cerrada, un tablero apagado o un motor sin movimiento pueden dejar energía residual o permitir una reenergización inesperada. El plan debe definir quién aísla, quién verifica, cómo se comunica el estado y qué prueba confirma que la intervención puede comenzar. Esas decisiones no se improvisan al borde de la parada.

05

Los hallazgos deben tener una vía de decisión rápida

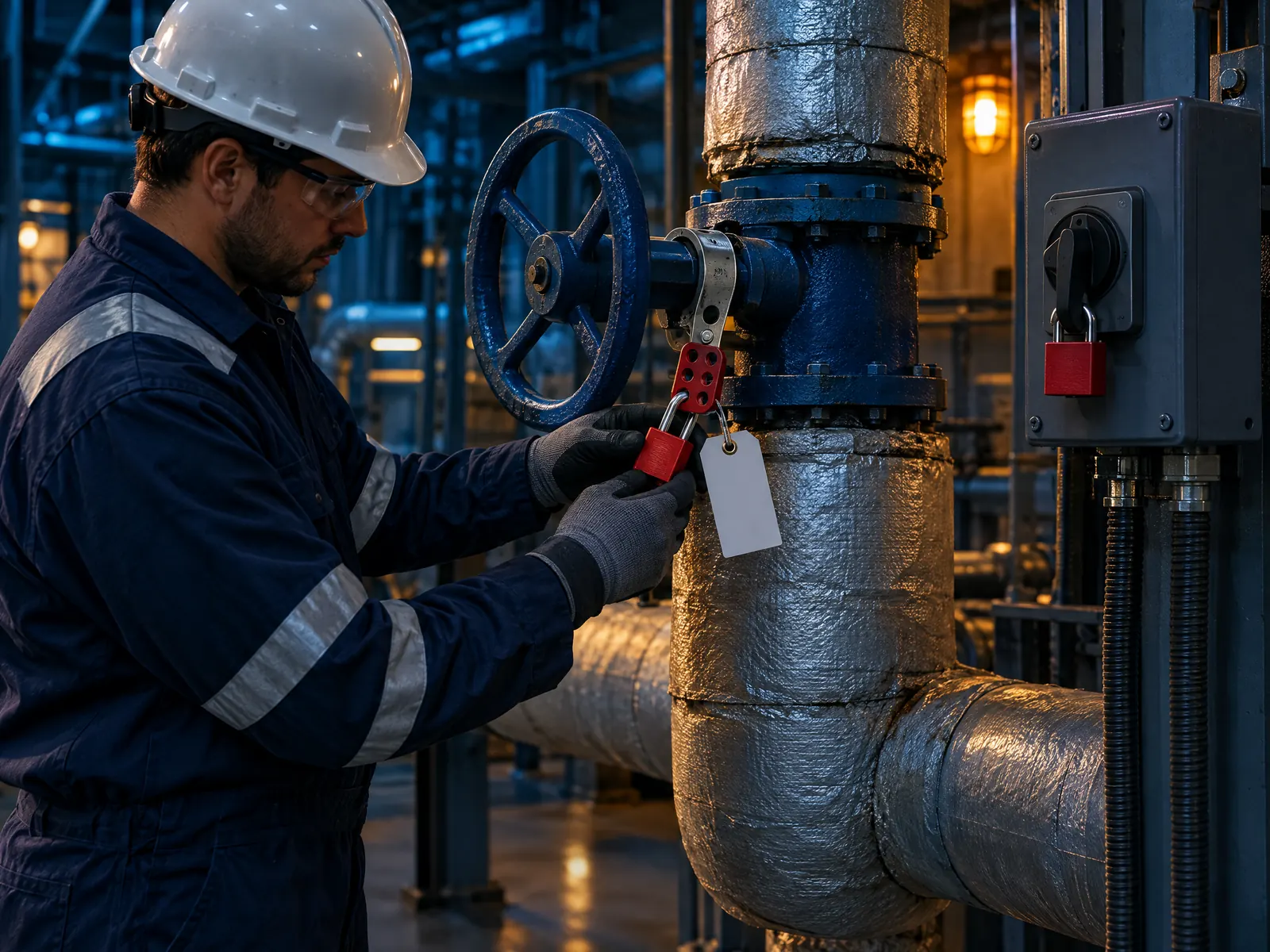

Bloqueo y etiquetado de una válvula de vapor y de un seccionador eléctrico antes de una parada técnica
Bloqueo y etiquetado de una válvula de vapor y de un seccionador eléctrico antes de una parada técnica

Al abrir un equipo pueden aparecer desgaste, corrosión, daño de aislamiento, piezas fuera de tolerancia o una condición distinta a la prevista. Si no existe un protocolo, la cuadrilla queda esperando una autorización mientras el tiempo de parada sigue corriendo.

Antes de empezar, conviene acordar qué información se necesita para evaluar un hallazgo: fotografías, dimensiones, espesor, identificación de material, muestra, medición eléctrica o dato de vibración. También debe estar claro quién puede aprobar una reparación adicional, cuál es el límite comercial, qué alternativa segura existe y cómo se actualizará el cronograma.

Esto no autoriza a cambiar alcance sin control. Protege a la planta de elegir apresuradamente entre cerrar un equipo sin resolver la condición o extender una parada sin evidencia suficiente.

06

La calidad se demuestra con pruebas, no con una frase de cierre

Un equipo no está listo solo porque fue ensamblado. Antes de devolverlo a operación se deben definir inspecciones y pruebas aplicables: revisión visual, torque, alineación, prueba de estanqueidad, prueba eléctrica, verificación de instrumentación, giro manual, prueba funcional, aumento gradual de carga o seguimiento de variables de proceso. El método depende del activo y debe respetar procedimientos, diseño y normativa aplicable.

El cierre de la parada debería documentar:

  • Alcance ejecutado y trabajos que quedaron pendientes.
  • Repuestos instalados, materiales y evidencias relevantes.
  • Lecturas o resultados antes y después cuando estén disponibles.
  • Pruebas realizadas, responsables y criterios de aceptación.
  • Recomendaciones de seguimiento, inspección o próxima parada.
  • Actualización de planos, listas de repuestos o historial del activo si corresponde.
07

Una buena parada deja el siguiente trabajo mejor preparado

La lección más valiosa de una parada es lo que se aprende para la siguiente. Registrar tiempos reales, causas de espera, faltantes, hallazgos y repuestos consumidos permite refinar el plan, mejorar presupuestos y definir mantenimiento basado en condición. También ayuda a separar problemas repetitivos de fallas aisladas.

Planificar de esta manera no convierte toda intervención en un proyecto largo. Convierte una ventana de alto riesgo en un proceso que tiene alcance, secuencia, evidencia y responsables claros. Para una planta, eso significa menor probabilidad de extender la parada y mayor confianza al devolver un activo crítico a producción.
